已有全国多家医院安装中心供氧系统案例
产品列表 | 网站地图
中心供氧系统、负压病房、手术室净化、PCR实验室、层流手术室
咨询热线:400-063-3101、18300311113
导航菜单
联系我们:
手机:
18300311113
电话:
13720536789
微信:
18300311113
QQ:
地址:
山东省日照市莒县城北工业园

产品知识


来自:日照信达医疗器械有限公司 发布日期:2024/11/16
核心提示:净化系统、气体系统、纯水系统、物流传输系统、污水处理系统、辐射防护工程、

专项系统是医院建筑特有工艺系统的统称叫法,根据各系统的不同使用功能和特点,按照国家现行有关标准,以及根据国内不同专科、综合医院的项目管理案例经验和总结,目前医用专项设计主要分为:净化系统、气体系统、纯水系统、物流传输系统、污水处理系统、辐射防护工程、智能污物收集系统、实验室工艺系统等八大专项系统,以下就各系统的基本作用、选用分析、设计方式、工艺设计要求、设计及进场时间节点等内容展开说明。

各系统基本作用

1 净化系统

通过净化工艺处理,对空气、温度、湿度、压差、细菌、照度等进行控制,使Ⅰ类、Ⅱ类及Ⅲ类诊疗场所满足空气净化技术要求,也是医院最核心的专项系统之一。

2 气体系统

用于麻醉、治疗、诊断或预防用途,作用于病人或医疗器械的单一或混合成份气体,也是医院最常见的专项系统之一。

3 中央纯水系统

用一套制水机对原水进行深度处理,包括预处理、反渗透、EDI深度除盐、后处理、循环供水等工艺,实现集中制水、分质供水的模式,再分别用管网供给各科室使用。

4 实验室工艺系统

通过防护屏障和管理措施,达到各种安全要求的实验室,包含进行相应试验相关的一系列仪器、物类、人员,是一个系统集成,用于各类生物化验、化学试验、物理试验等功能。

5 污水处理系统

通过污水处理系统,对医疗机构污水、污水处理站产生的废气、污泥进行工艺处理机消毒,实现医院污水处理达标排放。

6 辐射防护工程

在X射线、核医学、放射等电离辐射源和受其照射的区域内,采用能减弱辐射的材料来降低此区域内的辐射防护和电磁屏蔽,以此保护人体安全和减少对设备的干扰。

7 物流传输系统

通过物流传输系统在医院内部各科室之间快速传输如衣物、药品、化验室样本、血液、病历卡等,减少人力传输成本。

8 智能污物收集系统

主要用于医院产生医疗废物、生活垃圾及污衣被服等污物收集,实现了全封闭、快速、清洁,节省了大量人工成本,同时避免了更多的交叉感染。

系统功能覆盖区域


虽然不同医院的科室功能布局会不一致,但是医用专项系统的服务对象是一致的,各系统的功能覆盖区域或设置场所基本有以下范围:

1 医用净化系统

中心手术部、消毒供应、ICU、NICU、静脉药物配置中心、产房、血透中心等,具体场所设置需要按规范及医院规划、院感要求进行界定。

2 医用气体系统

中心手术部、门诊手术、消毒供应、ICU、NICU、CCU、EICU、急诊、急救抢救、产科、病房、内镜中心、牙科、放射科、门急诊输液、雾化室、留观室、治疗室、血透中心等,具体场所设置需要按规范要求严格设计。

3 中央纯水系统

血透中心、检验科、病理科、输血科、消毒供应、内镜中心、手术部、DSA、口腔科、医护办公室(饮用水)等。

4 实验室工艺系统

检验科、病理科、PCR实验室、动物实验室、解剖室、生殖医学中心等,具体视医院实验室设置种类而定。

5 污水处理系统

医院建筑内的生活污水、医疗放射源废水、实验废水等

6 辐射防护工程

放射影像科,如直线加速器、模拟机、DSA、MRI、CT、DR、胃肠、钼靶、X光机、床边机、C臂机、核医学科、B超、骨密度、碎石、全景机、牙片机、等机房

7 物流传输系统

手术部、检验科、消毒供应、静脉药物配置中心、病区药房、门急诊药房、输血科、ICU、NICU、CCU、EICU、急诊、产科、病房护士站、牙科、影像科取片处、血透科、门急诊输液、病理科、入院准备中心、内镜中心、超声科等

8 智能污物收集系统

病区楼层污物处置室或污物收集室

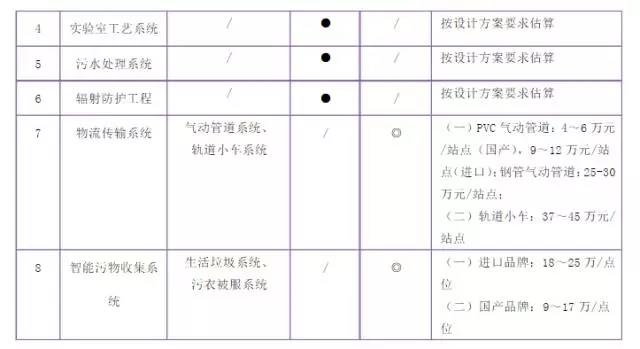

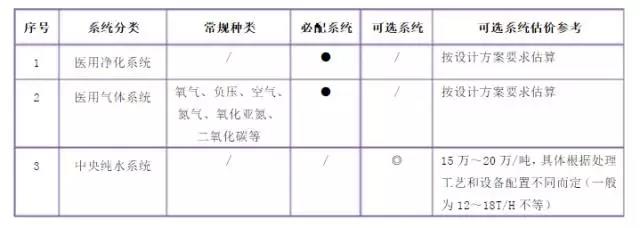

系统选用分析


由于医用专项系统的功能不尽相同,同时也受到建筑空间、设置场所、初期投资、实用性等因素影响,有些系统是国家规范有明确规定的,而有些系统国家暂无相关的明文规定,但随着未来医疗事业发展或医院切身需求而要求的,所以在医院建设和设计选型过程中往往比较纠结,综上基本作用和覆盖区域所述,从国家相关规范规定和适当超前的角度分析,提出各系统的选型建议,供医院建设方设计选型参考。



各系统工艺设计要求

医院建设过程中,除了从医院定位和使用功能要求方面考虑外,还需要注意各专项系统会受到建筑结构、安装空间、设置场所等因素影响,而且除了做好本系统的工艺设计要求外,还需要主体建筑和机电设备的各项配合工作,常见的有机房设置、井道空间、机电接口配合等内容,具体工艺要求总结如下:



医用专项系统设计

根据医院项目建设经验总结,医用专项系统方案设计流程基本如下程序进行,但也根据各个专项系统的复杂难易程度及当地不同而不同,在实际操作过程中,具体流程可以删减或增加过程论证、讨论次数等步骤。

(1)方式——设计总包或另行委托设计流程:前期策划调研→形成任务书→专项方案设计→组织讨论确定→施工图设计→方案深化设计。

优点:减少方案征集工作量、有效规避因施工单位介入设计带来的投诉、质疑风险;

弊端:由于专项系统的工艺专业性较强,现行建筑设计企业一般不具备上述内容的设计经验,会增加沟通管理难度。

(2)方式——非设计总包(方案征集方式):前期策划调研→方案征集书→公开设计征集→修正与答疑→方案比选→选定最佳方案→组织讨论→确定方案→深化设计。

优点:专业设计对口、程序简化;

弊端:方案征集阶段如书面依据处理不到位,仍易引起投诉,另外套图单位涉及设计费用。

系统设计及进场时间节点要求

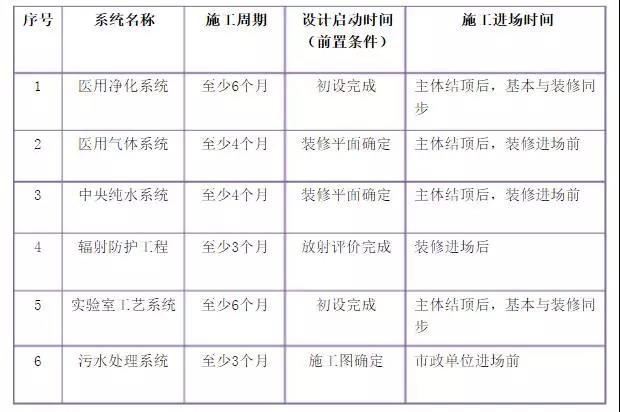

由于专项系统在设计阶段、实施阶段、收尾阶段都起着承上启下的作用,一旦在设计、施工进场时间考虑不周全,会对装修、总包调试等工作造成极大影响,根据以往类似医院项目建设管理经验总结,提出了系统设计及进场时间节点要求,以供专项系统规划设计和招标采购、施工进场等阶段的管理工作参考


专项设计公司合同签订模式

模式1:招标设计单位总承包,要求建筑设计公司具备相应的专项设计资质(被否定)。

模式2:招标设计单位提供专项设计公司清单,有项目管理方和医院共同研究签订合同。

模式3:医院和医院咨询单位共同研究提供专项设计公司清单,有项目管理方签订合同。

模式4:医院、医院咨询公司、设计招标单位共同研究提供专项设计公司清单,有项目管理方签订合同



在线客服
